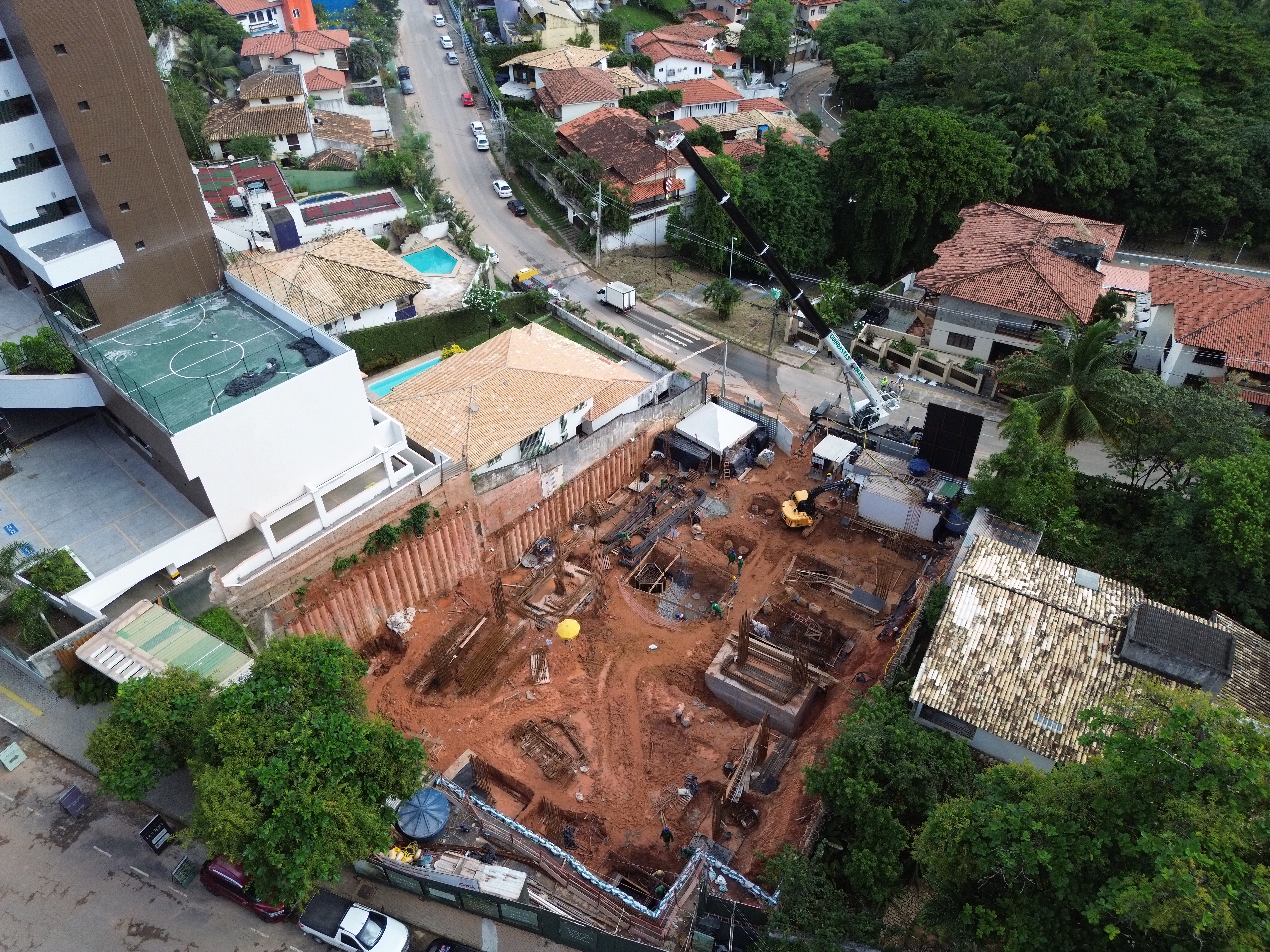

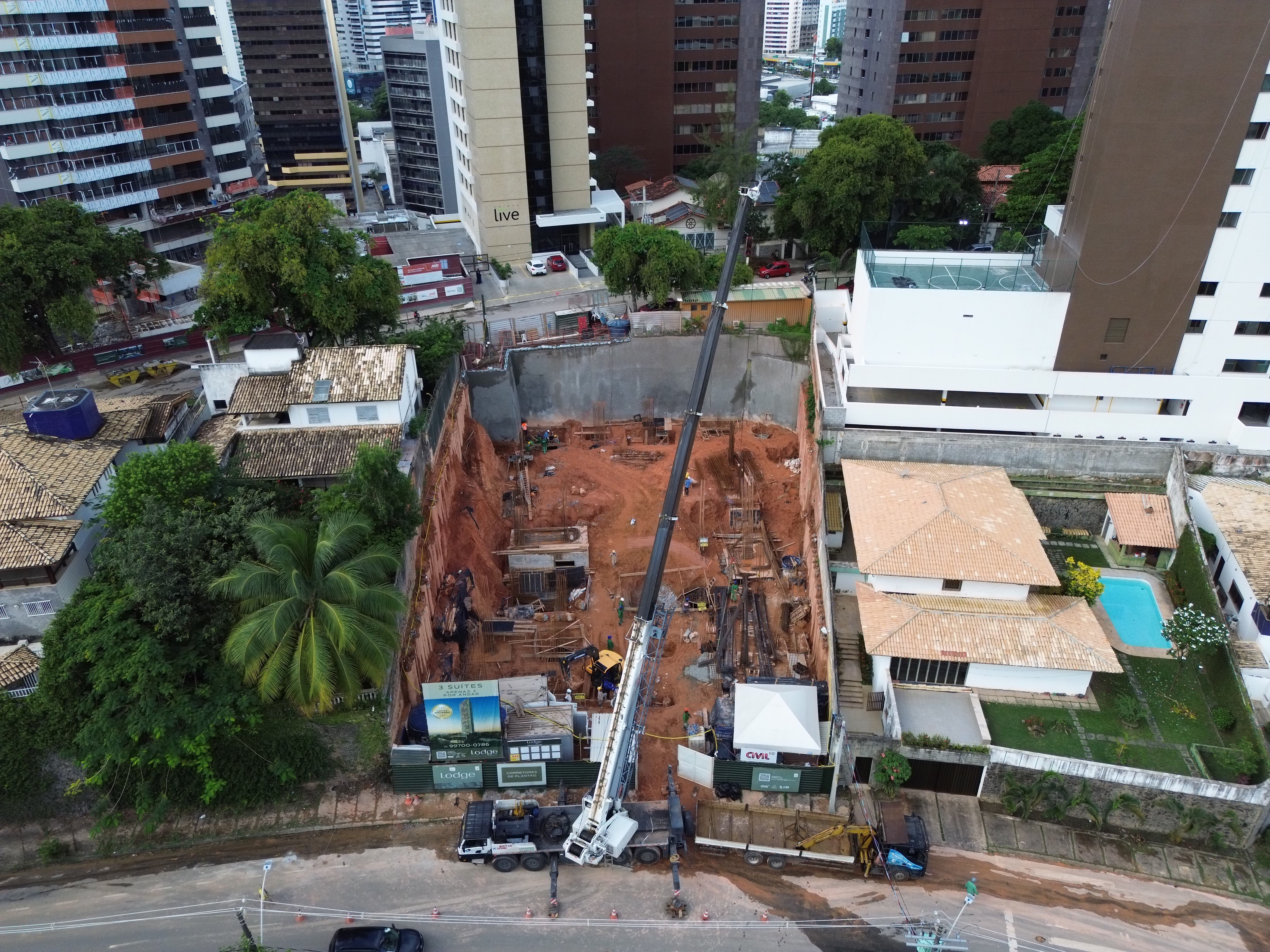

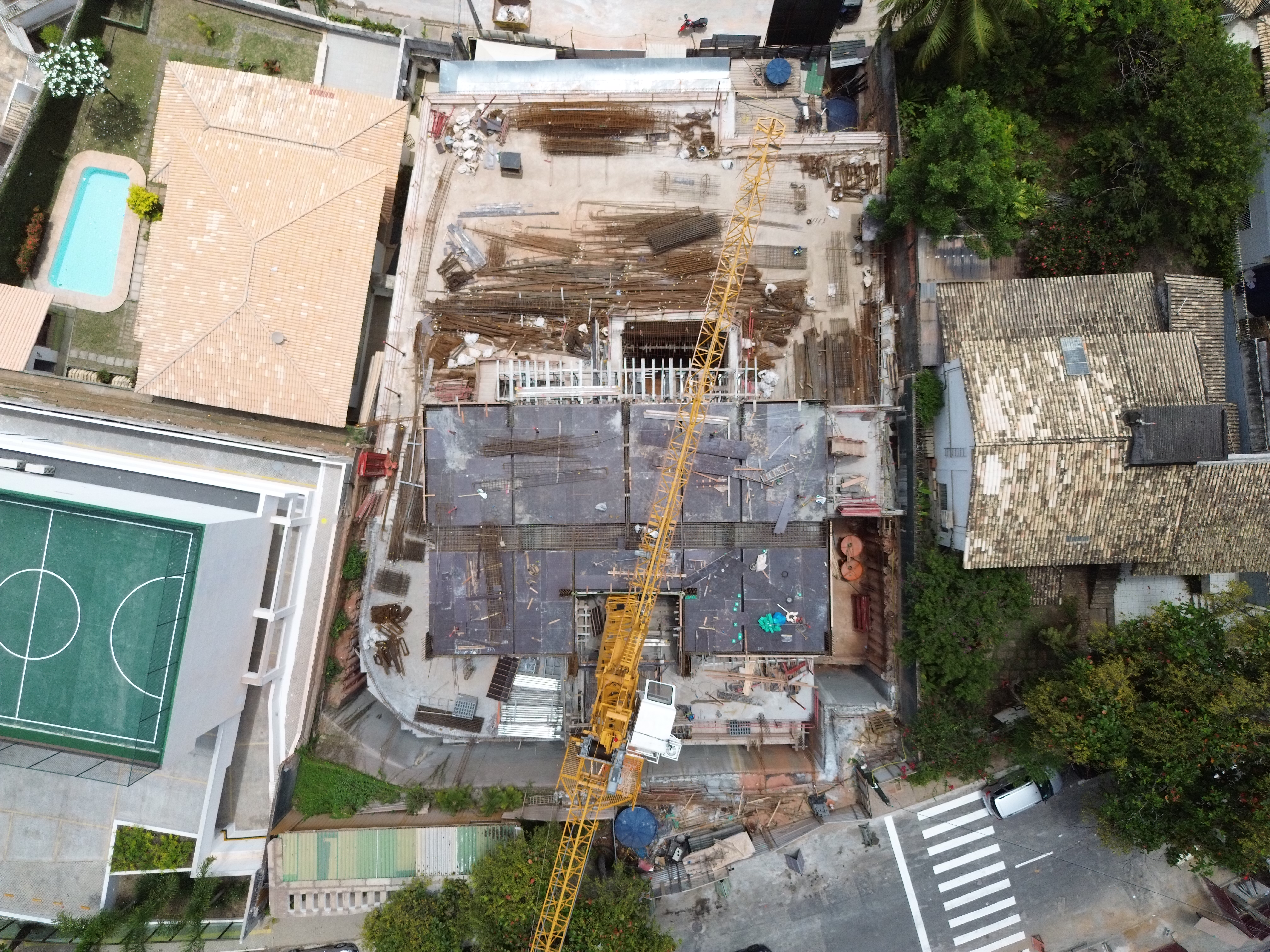

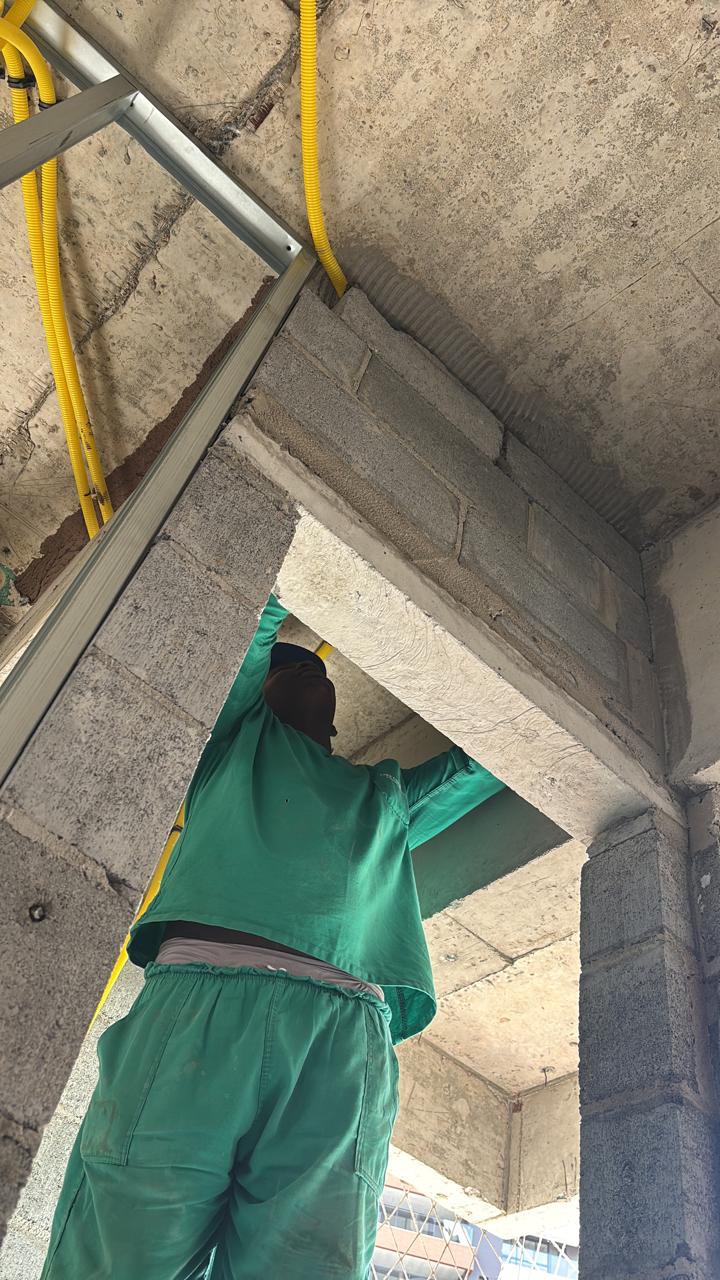

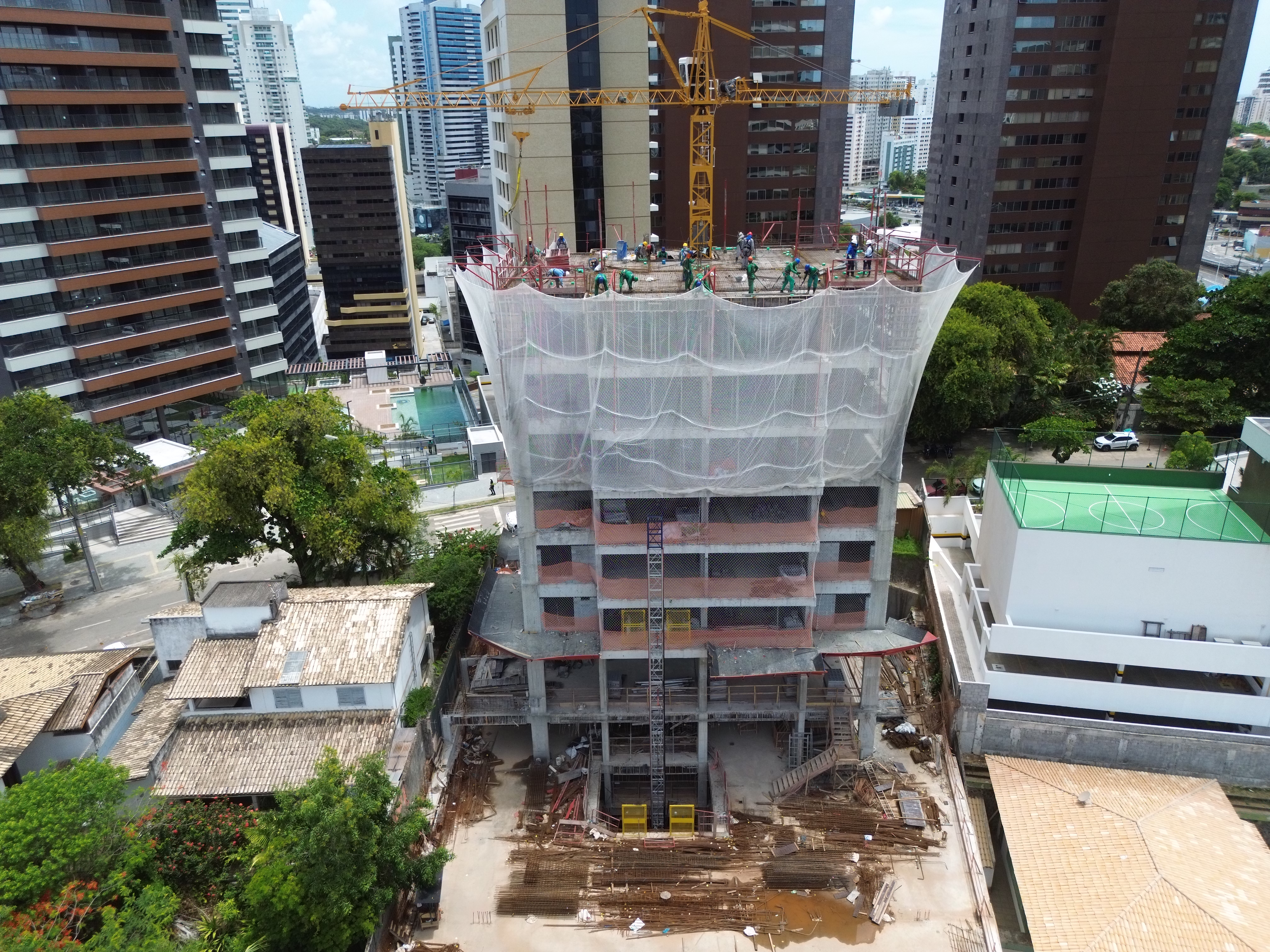

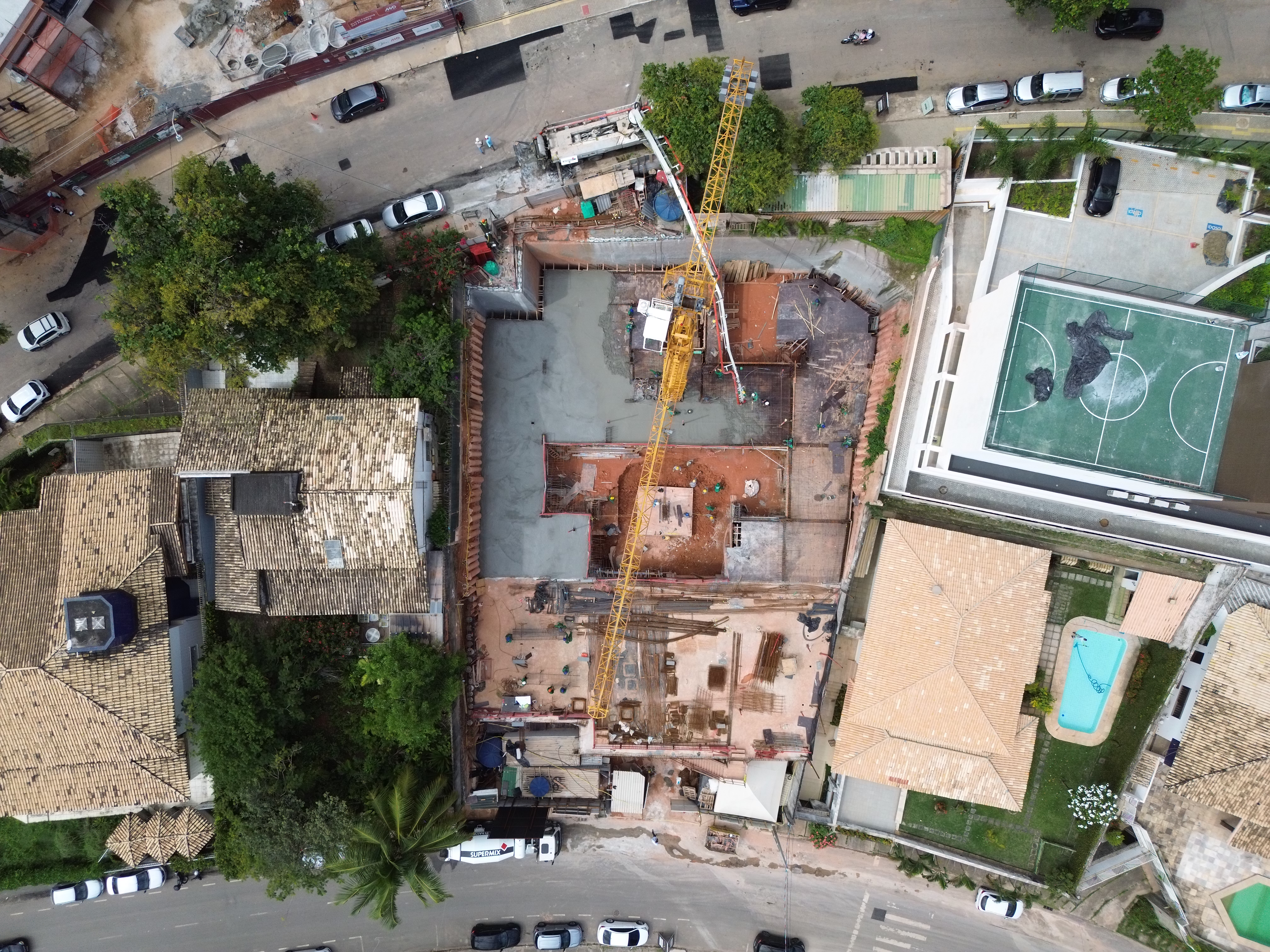

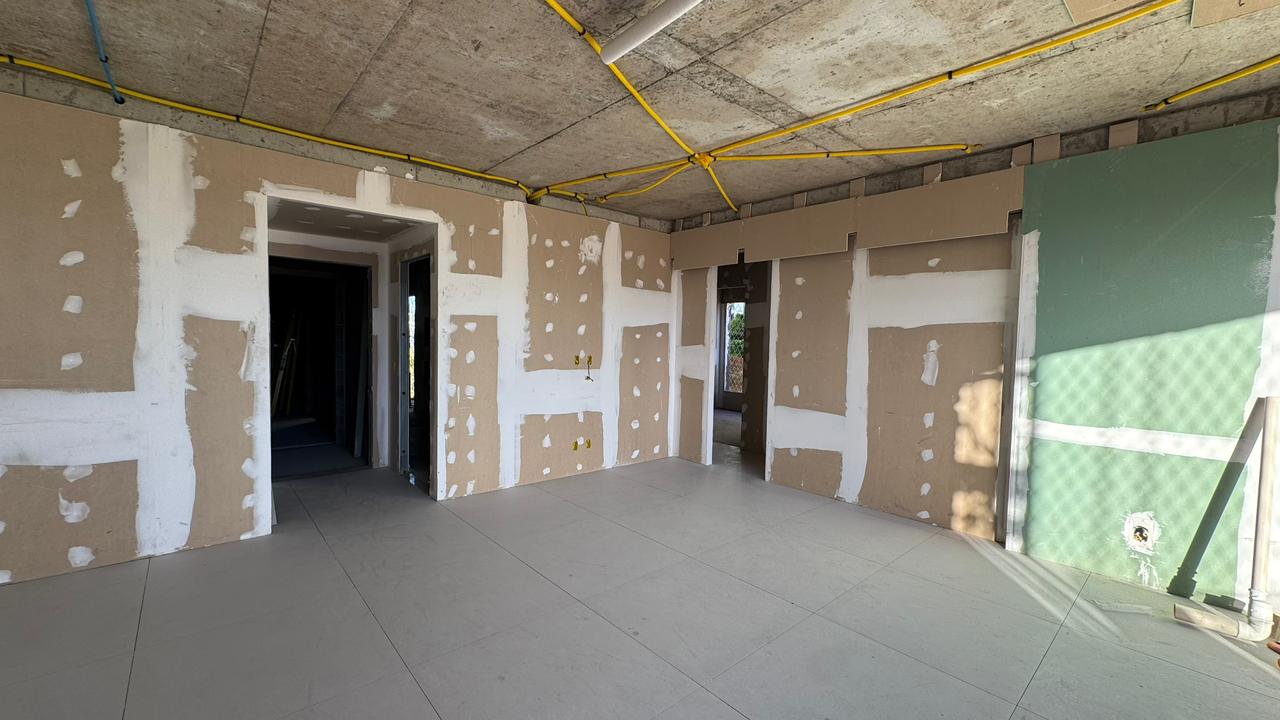

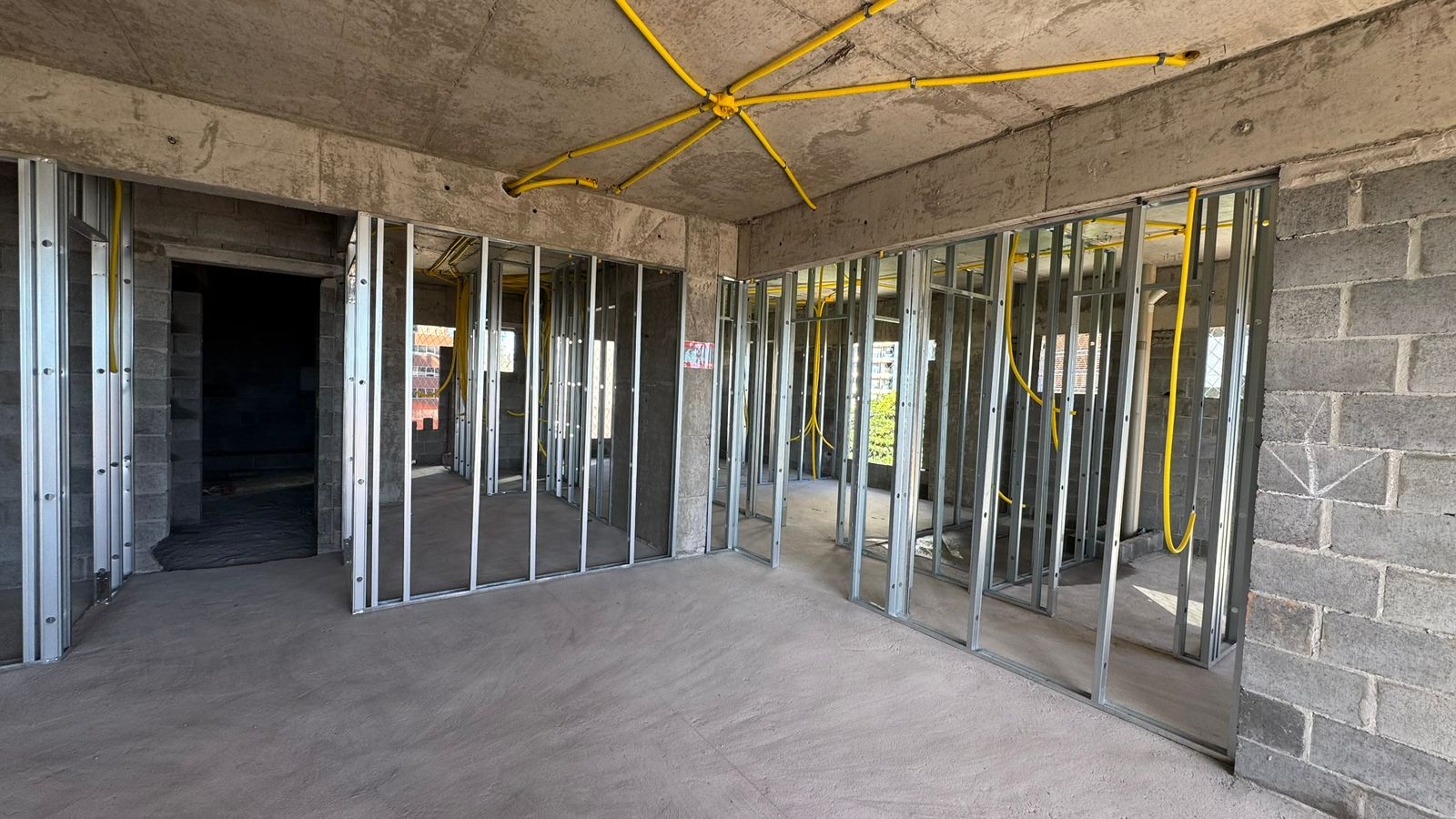

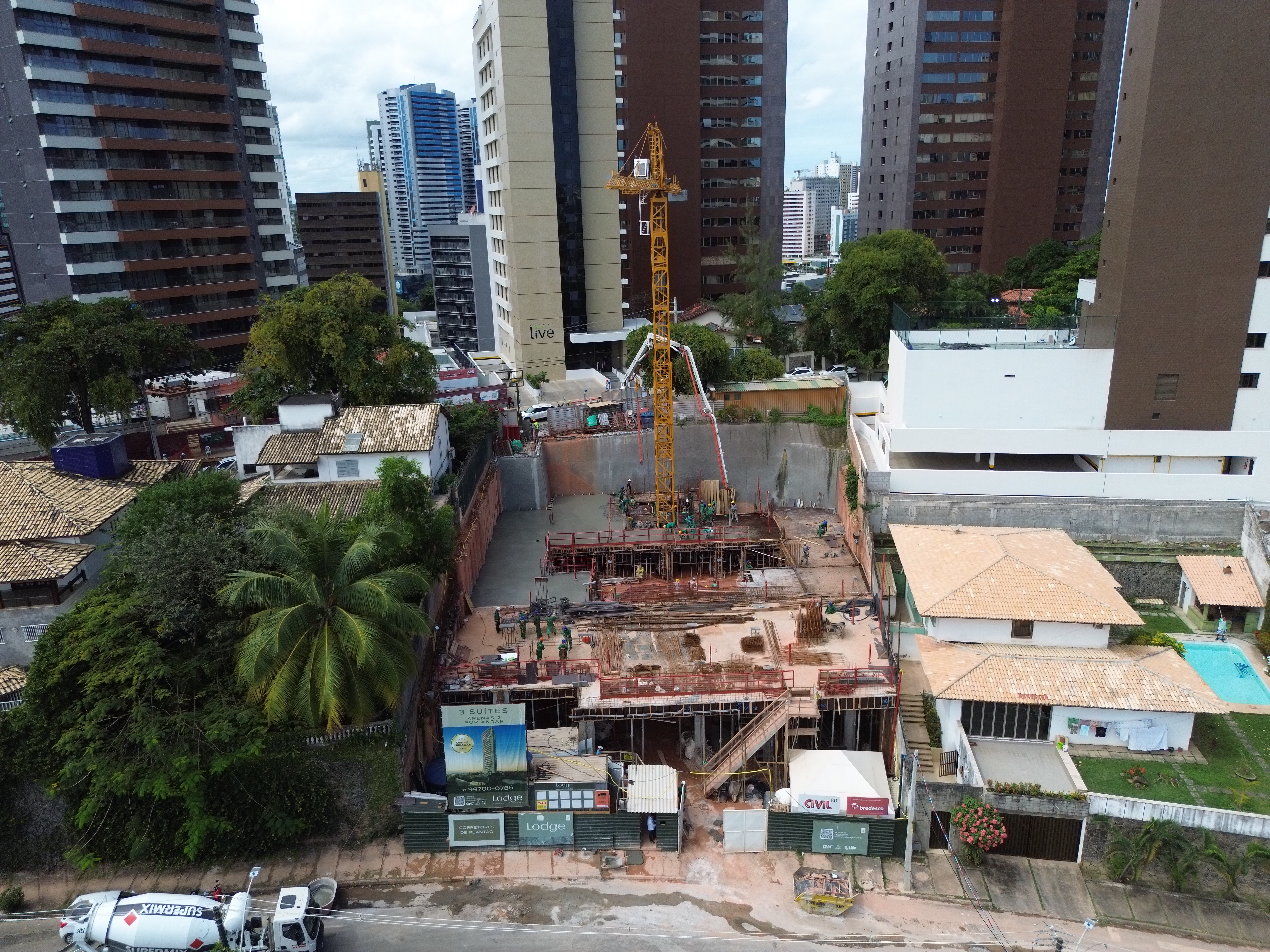

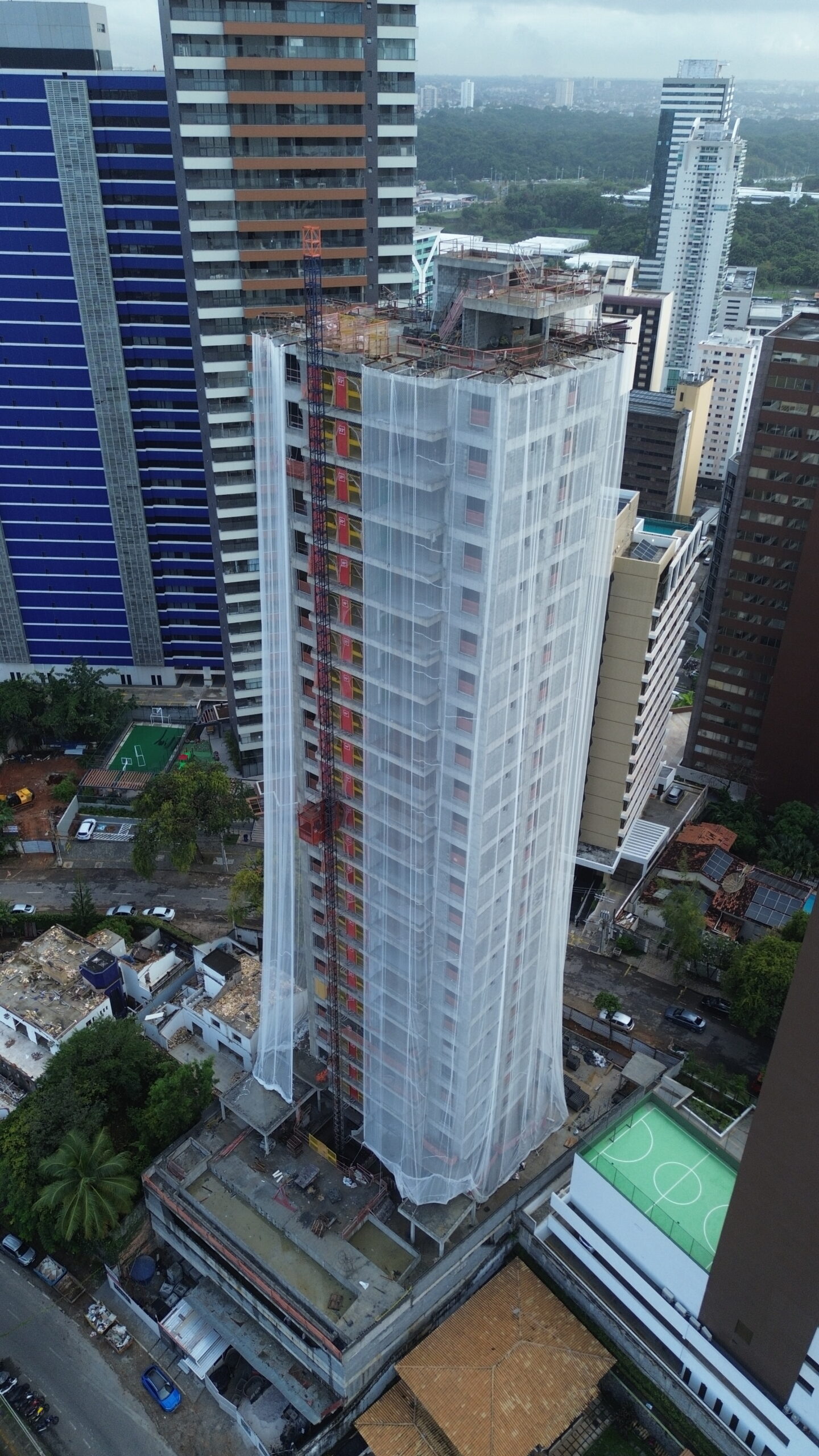

Andamento da Obra
Percentuais executados até
AGOSTO/26
LOCAÇÃO DE OBRA
100%
DEMOLIÇÃO
100%

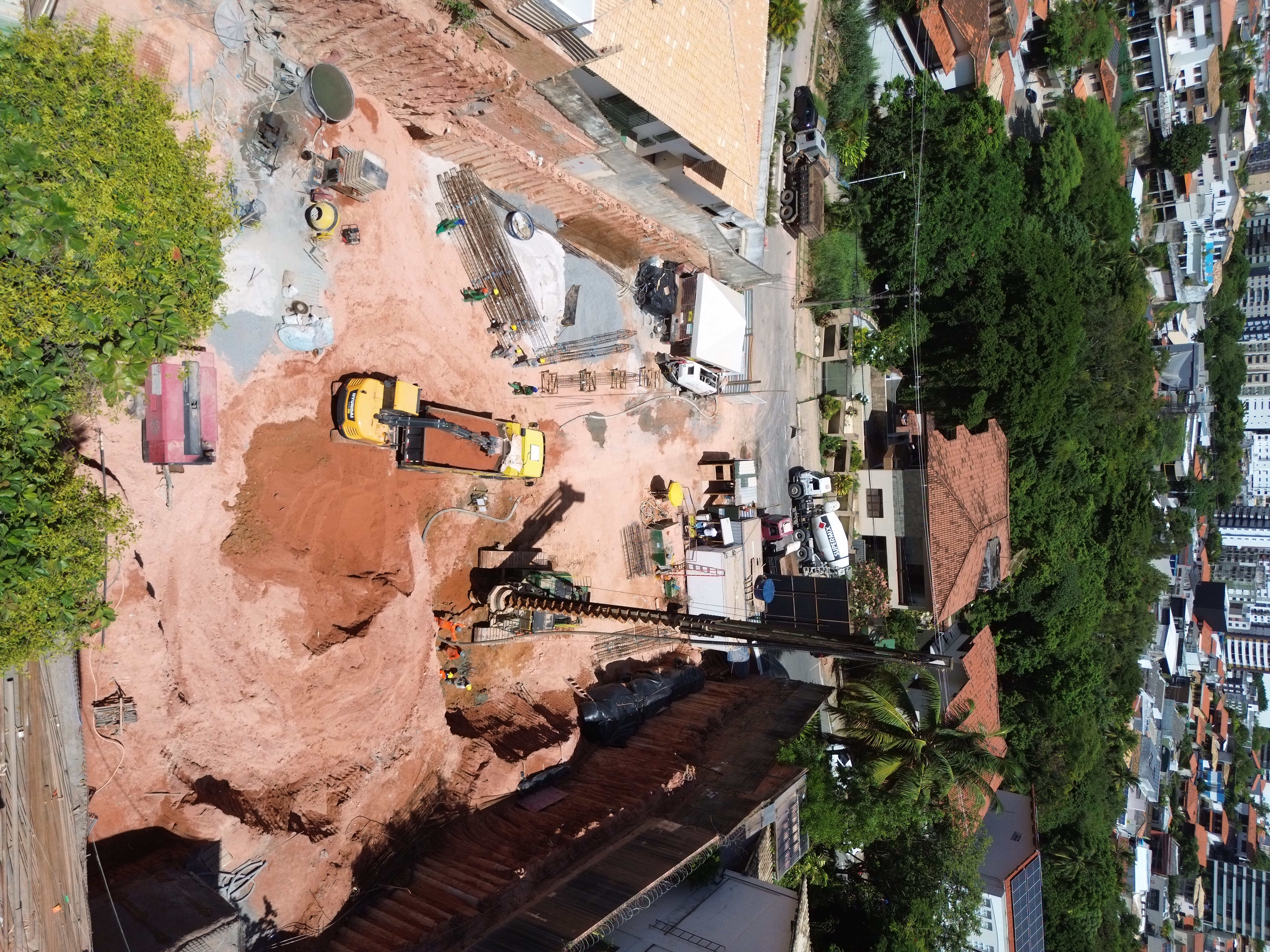

MOVIMENTO DE TERRA
100%

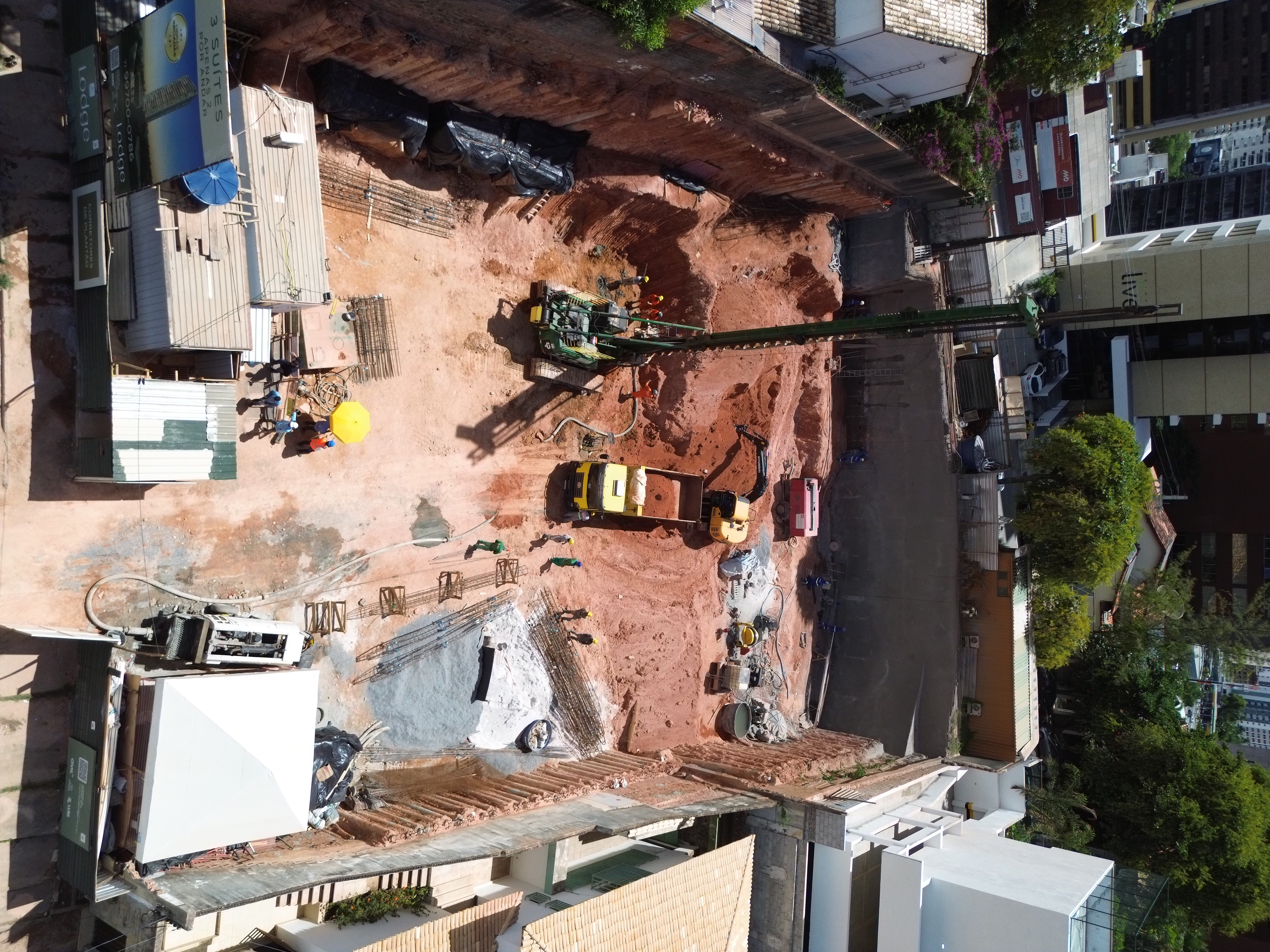

CONTENÇÕES
100%

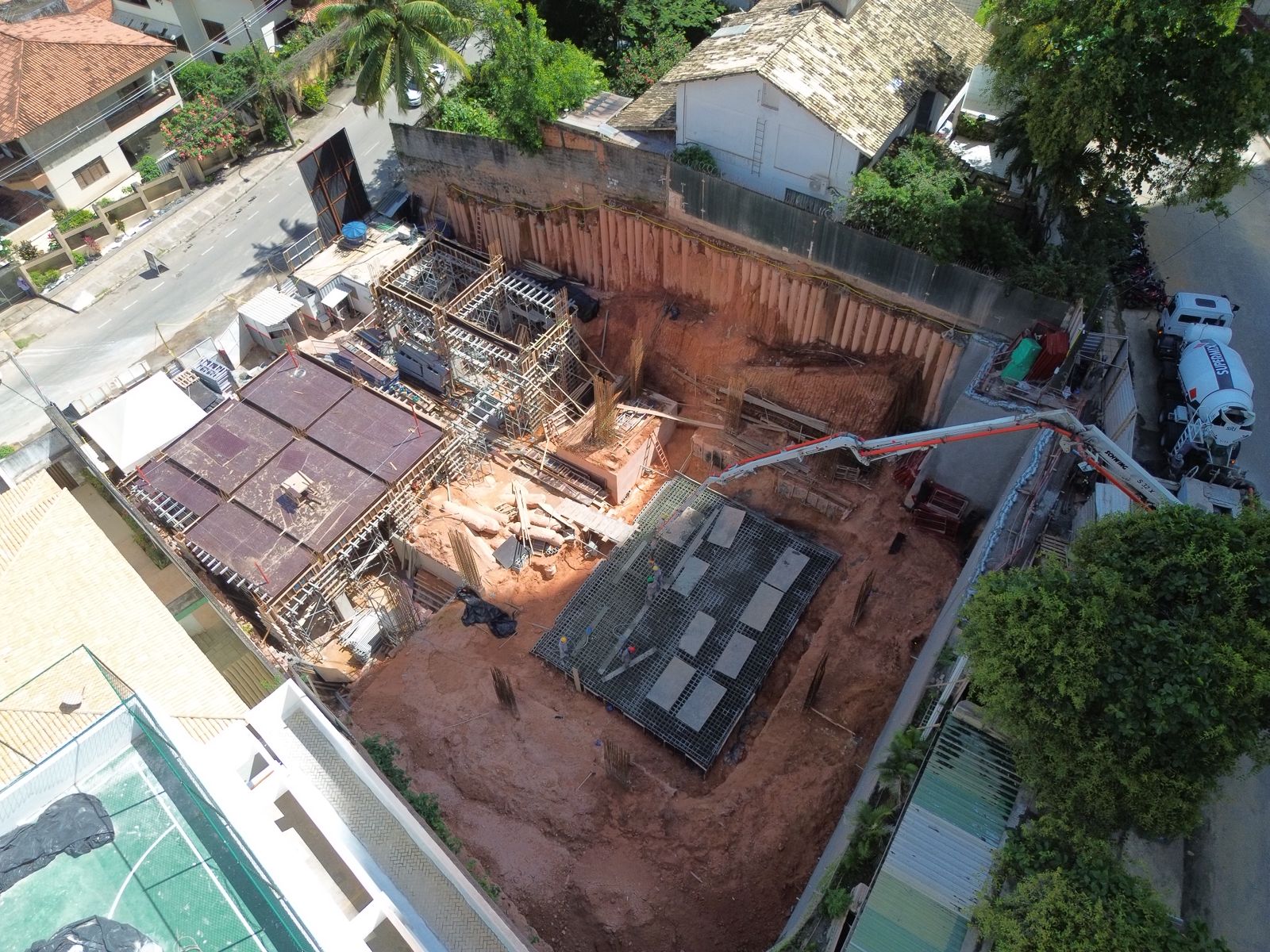

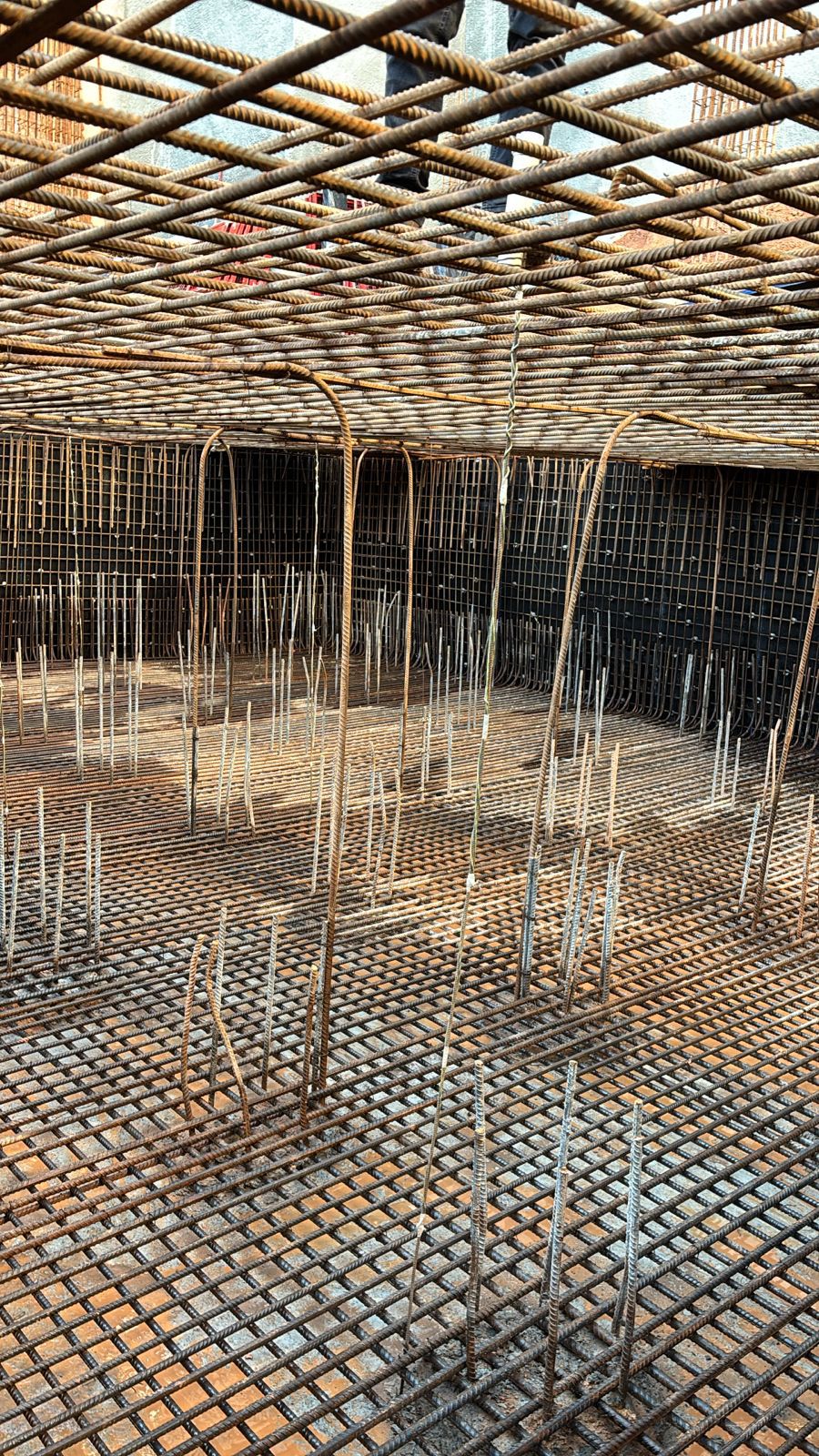

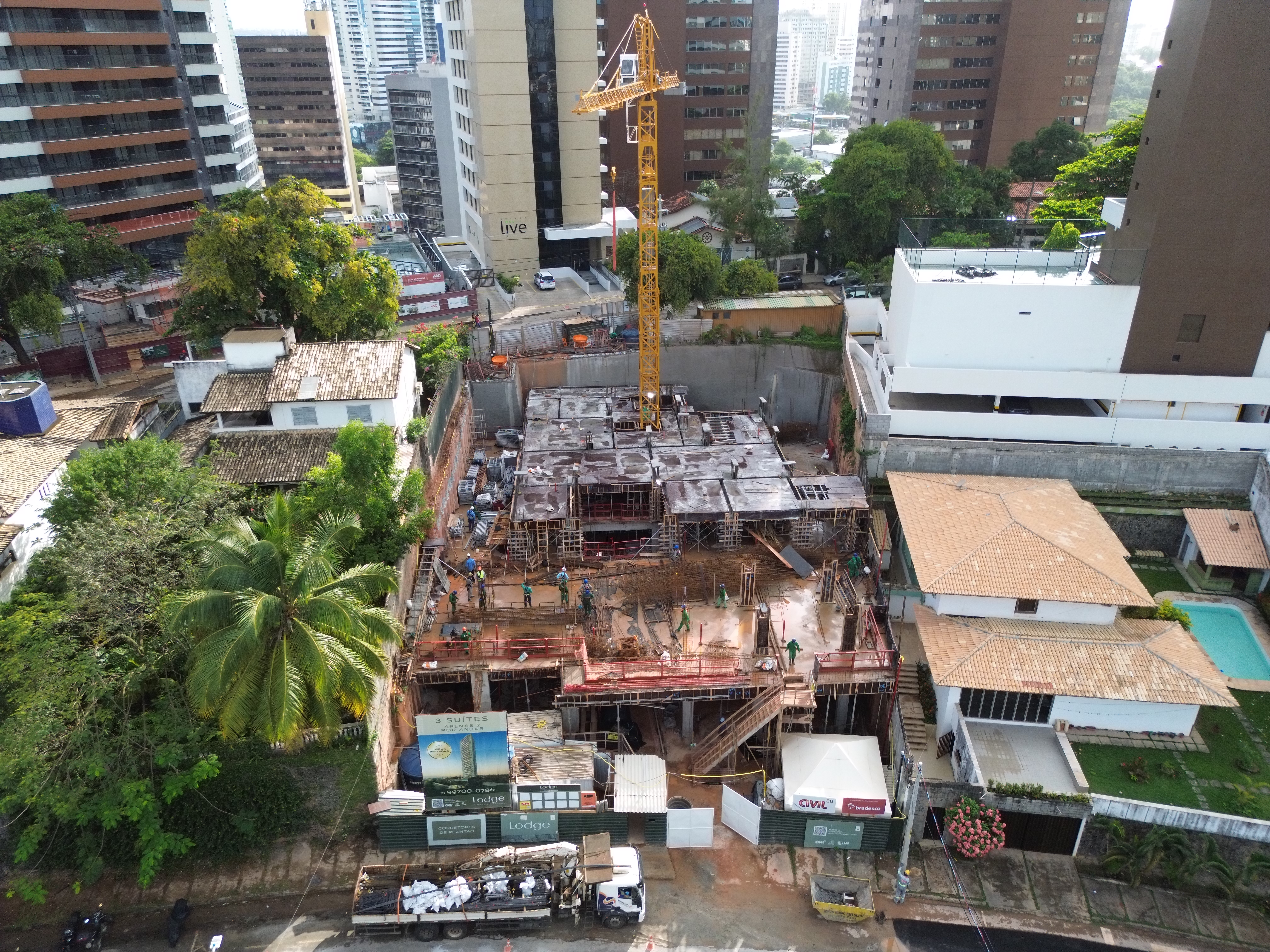

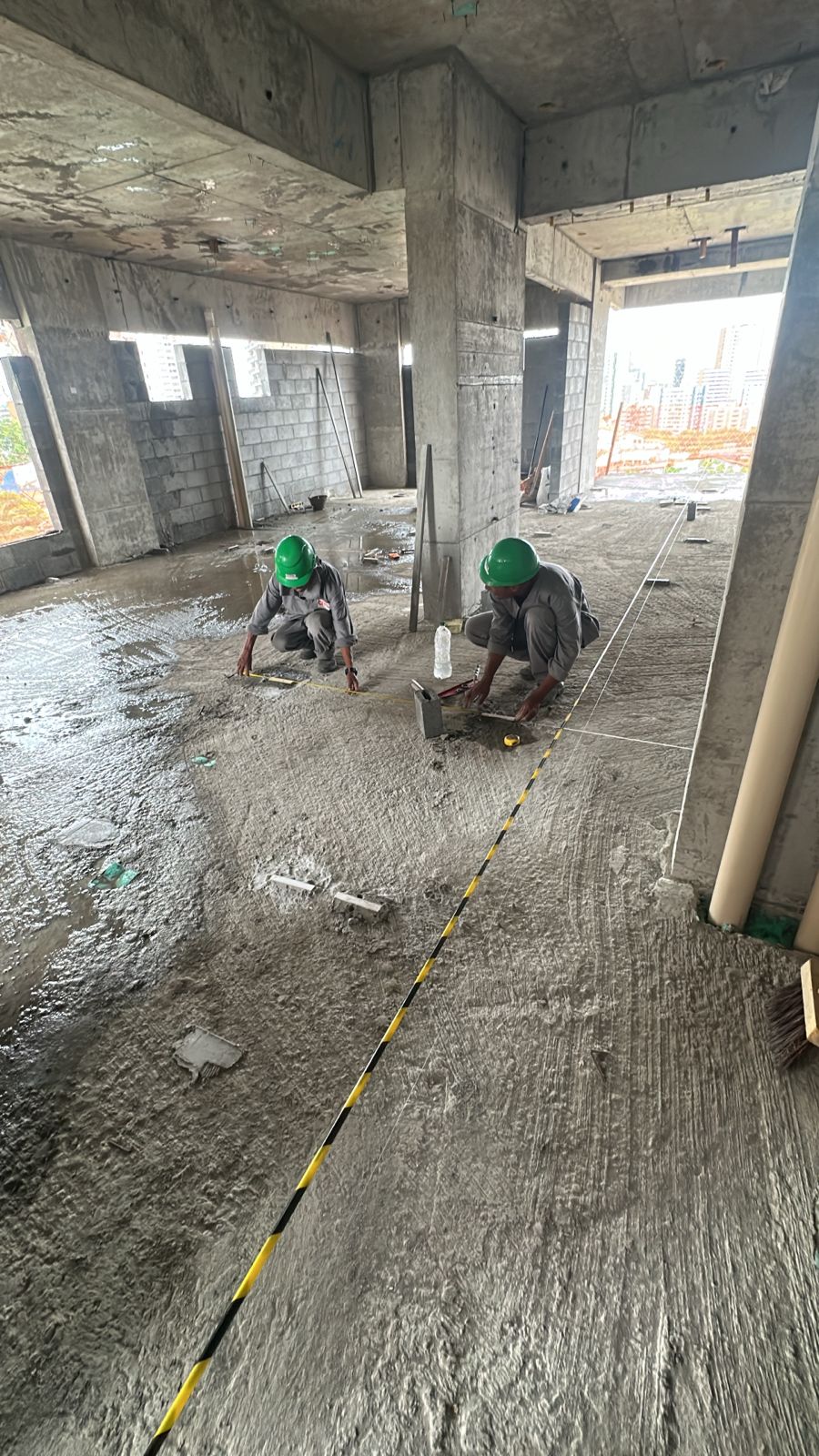

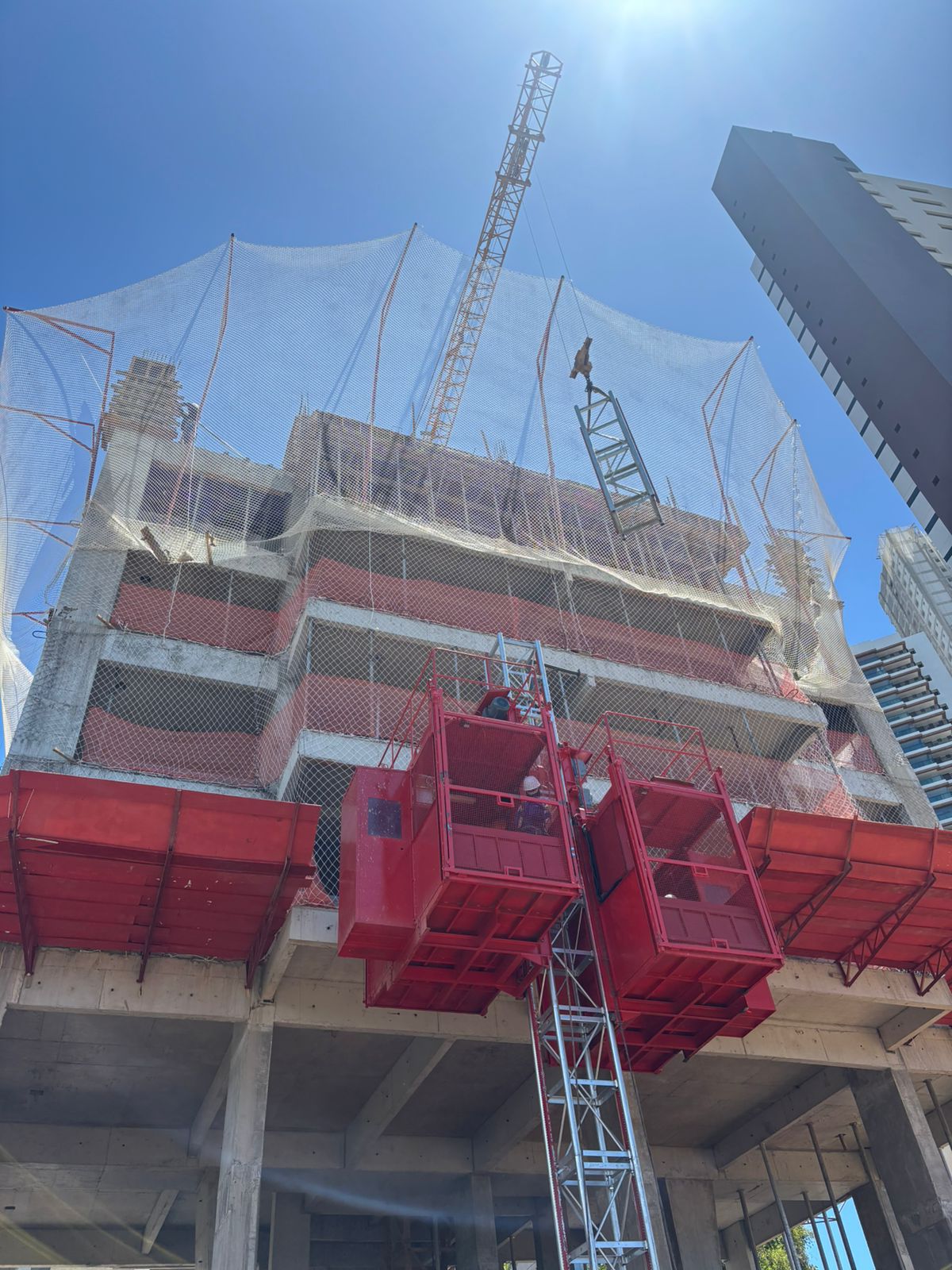

ESTRUTURA
98.86%

INSTALAÇÕES ELÉTRICAS
27.35%
INSTALAÇÕES HIDRÁULICAS
54.13%
INSTALAÇÕES COMBATE À INCÊNDIO
15.18%
ESQUADRIAS METÁLICAS
22.27%

FECHAMENTOS VERTICAIS
86.33%

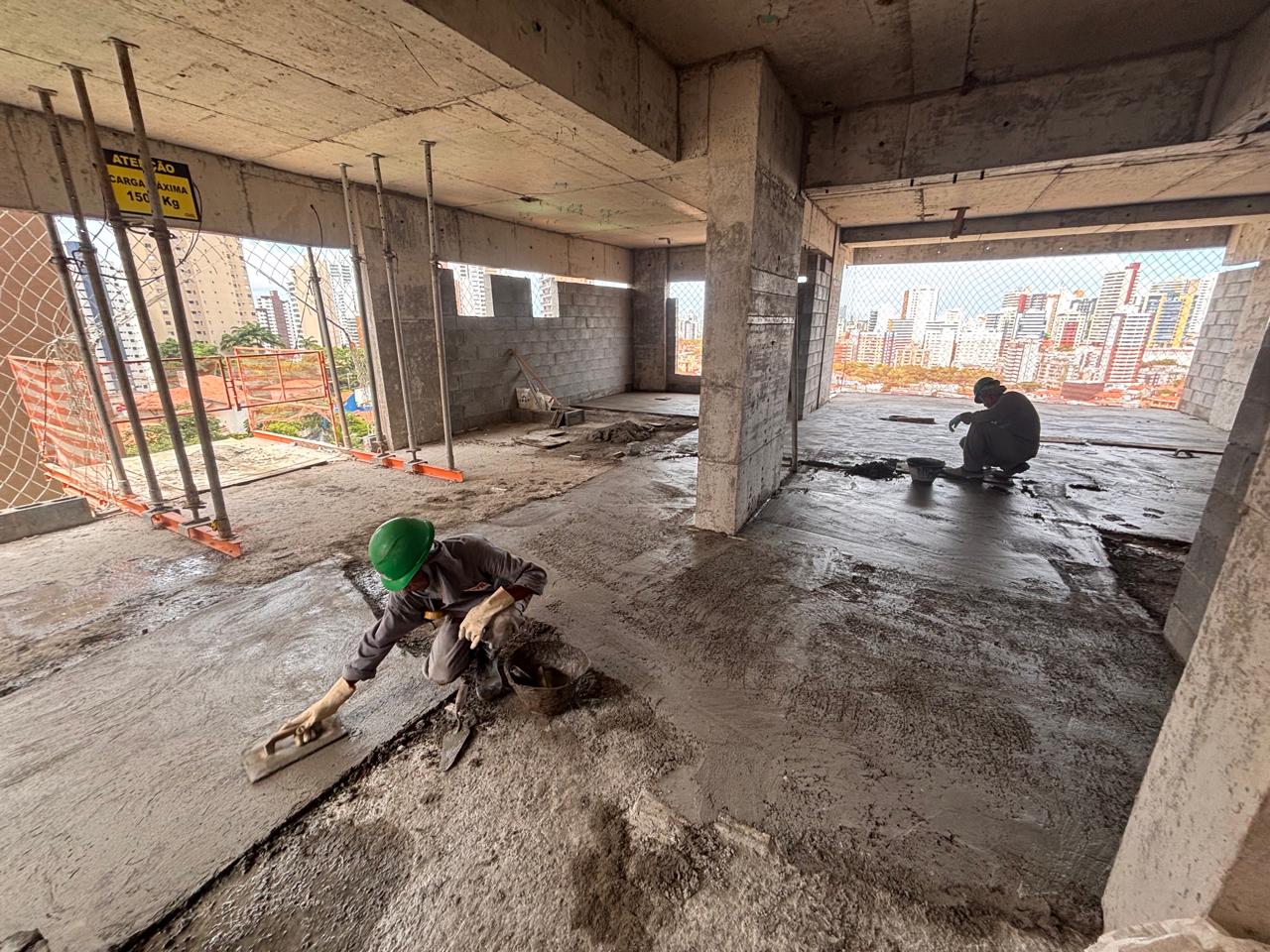

REVESTIMENTOS INTERNOS
49.48%
